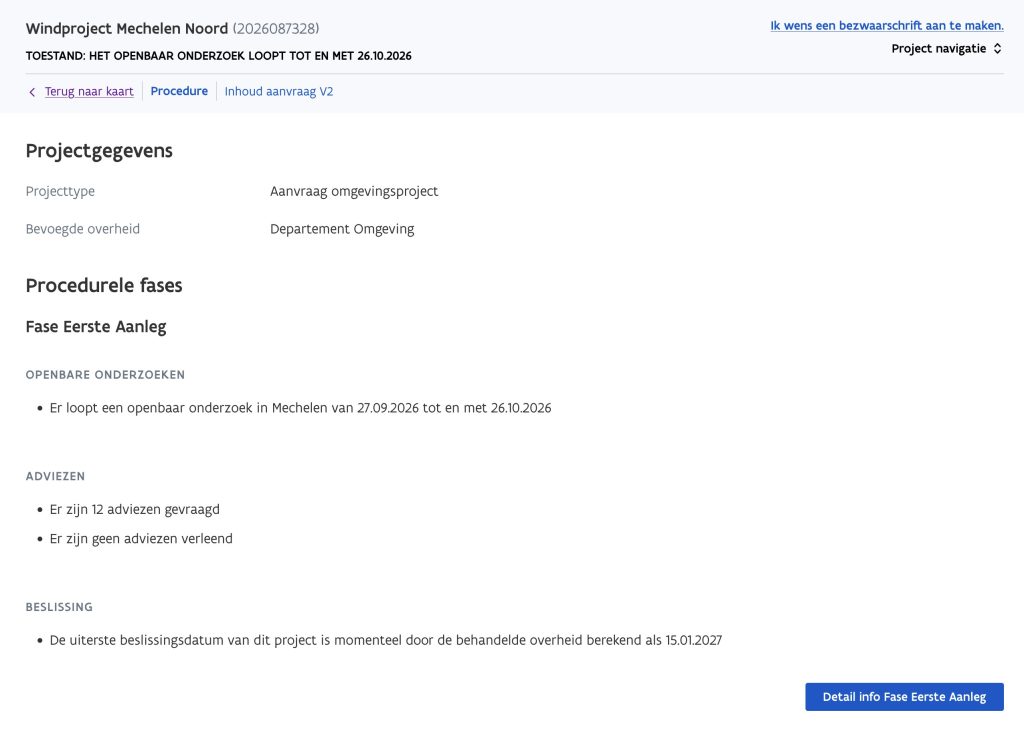

Volg hier de voortgang van het windturbine project in Mechelen-Noord:
3 mei 2025
Beslissing Vlaamse Minister Jo Brouns
De uiterste beslissingsdatum van de Vlaamse Minister van Omgeving, Jo Brouns, voor het al dan niet verlenen van de vergunning is 03/05/2025, maar dit kan dus vroeger zijn. Vanaf de datum van de 1ste dag van aanplakking is er een termijn van 45 dagen om beroep aan te tekenen bij de Raad voor Vergunningsbetwistingen
3 april 2025
Advies GOVC
Het advies van de Gewestelijke Omgevings Vergunnings Commissie moet ten laatste op 03/04/2025 ingediend worden op het omgevingsloket van de Vlaamse Overheid
24 maart 2025
Gemeenteraad
Bekijk hier de vragen van de oppositie (N-VA, CD&V) en de antwoorden van schepen Arthur Orlians (Open VLD) in de gemeenteraad op 25/03/2025 betreffende het overleg over de windturbine tussen Stad Mechelen en Ecopower.
Het Stadsbestuur wil een regierol opnemen in het windmolendebat. Schepen Orlians verklaart dat het Stadsbestuur “niet getrouwd is” met dit project of met de locatie in Mechelen-Noord.
18 maart 2025
Tafel van Mechelen
Bij de bespreking van het thema “Klimaat en energietransitie” met de bevoegde schepen Arthur Orlians op het participatietraject “de Tafel van Mechelen“ in de raadzaal van het stadhuis was Leefbaar Battel aanwezig. Enkele interessante passages in het verslag van deze bijeenkomst: “Stad Mechelen is voorstander van een windmolen op Mechels grondgebied, maar dat mag uiteraard niet ten koste gaan van inwoners en hun leefomgeving.” en “De communicatie rond de plannen voor een windmolen in Battel worden aangehaald als voorbeeld van hoe het niet moet. Bewoners werden laat geïnformeerd, hadden weinig tijd om bezwaar in te dienen, en er was hen enkele maanden eerder verteld dat er nog geen concrete plannen voor een windmolen op tafel lagen.”
28 februari 2025
Update:
912 bezwaren in 3 weken
Leefbaar Battel heeft, na een vraag tot openbaarheid van bestuur, van Stad Mechelen het antwoord ontvangen met het exacte aantal bezwaren.
Maar liefst 912 bezwaren (ipv 770) op amper 3 weken tijd zijn er ingediend tegen de bouw van een 230 meter hoge windturbine op zwaar vervuilde grond met 54 woningen op minder dan 500 meter, 174 woningen op minder dan 600 meter en natuurgebied op 700 meter van de windturbine. Dit is werkelijk een ongeziene prestatie in Vlaanderen op zo’n korte tijdspanne, terwijl Ecopower en Stad Mechelen (Open VLD, Groen, Vooruit) de Battelaars in snelheid wouden nemen. Er is dus overduidelijk GEEN draagvlak voor het windturbine project in Mechelen-Noord !!!
26 februari 2025
Ecopower trekt vergunningsaanvraag in
Ecopower trekt de vergunningsaanvraag op vraag van het Mechels Stadsbestuur in, zodat het Stadsbestuur geen officieel negatief advies zal geven. De intrekking is niet alleen omwille van het massaal aantal bezwaren, maar ook omwille van grove fouten in de Arcadis studie waaronder stedenbouwkundige inbreuken. Dit betekent niet het definitieve einde van het windturbine project, wel dat Ecopower terug naar de tekentafel moet. Het Stadsbestuur van Mechelen (Open VLD, Groen, Vooruit) blijft resoluut vragende partij voor de bouw van windturbines op Mechels grondgebied (wordt dit dan een prestigeproject of spelen er ook lucratieve financiële belangen ?) en Ecopower geeft aan de bezwaren te bestuderen met het oog op het optimaliseren van het dossier. Ecopower zal mogelijks op een later tijdstip een nieuwe vergunningsaanvraag indienen voor mogelijks dezelfde locatie waarbij er opnieuw bezwaar zal moeten ingediend worden. Hoe gaan Ecopower en dit Stadsbestuur (Open VLD, Groen, Vooruit) de gigantische vertrouwensbreuk herstellen met de burgers, na al de voorgaande ontransparantie, holle woorden en een partijdige Arcadis studie met ettelijke grove tekortkomingen zoals aangetoond in de vele sterk gefundeerde juridische bezwaren ?
26 februari 2025
Advies Stad Mechelen
Het advies van de Stad Mechelen moest ten laatste op 26/02/2025 ingediend worden op het omgevingsloket van de Vlaamse Overheid. Het advies zou negatief geworden zijn indien Ecopower de vergunningsaanvraag niet introk. Er werd dus finaal geen officieel advies gegeven vanuit de Stad Mechelen (Open VLD, Groen, Vooruit) !
24 februari 2025

Protest actie gemeenteraad
Leefbaar Battel voert een stille protest actie met een 60-tal bewoners tegen de bouw van de windturbine tijdens de gemeenteraad van Stad Mechelen op 24/02/2025 terwijl er een actualiteitsdebat over wordt gehouden. Het Stadsbestuur (Open VLD, Groen, Vooruit) krijgt er zwaar van langs door de voltallige Mechelse oppositie (N-VA, CD&V, PVDA, Vlaams Belang). Wat volgt is een uitermate zwakke repliek van schepen Arthur Orlians (Open VLD). Bekijk hier de live stream opname van het debat
21 februari 2025
770 bezwaren in 3 weken
Maar liefst 770 bezwaren op amper 3 weken tijd zijn er ingediend tegen de bouw van een 230 meter hoge windturbine met 54 woningen op minder dan 500 meter, 174 woningen op minder dan 600 meter en natuurgebied op 700 meter van de windturbine. Wat een ongelooflijk straffe respons en een krachtig signaal qua draagvlak !!!
10 februari 2025

Bezwaar Natuurpunt
Natuurpunt Mechels Rivierengebied heeft bezwaar ingediend tegen de windmolen. Ze vrezen dat veel vogels zullen sterven. Het effect van de molen op overvliegende vogels is niet correct onderzocht stellen zij.
9 februari 2025
Openbaar onderzoek eindigt
Het einde van het openbaar onderzoek op 09/02/2025 na amper 30 dagen betekent dat er geen bezwaren meer ingediend kunnen worden
30 januari 2025
Info moment Leefbaar Battel
Om de buurtbewoners correct en echt transparant te informeren (in tegenstelling tot Ecopower) over de impact op de omgeving en leefbaarheid, organiseert Leefbaar Battel een eigen info moment met een ervaringsgetuige waar meer dan 200 bewoners aanwezig zijn. Dit was een fantastische prestatie om zo snel georganiseerd te krijgen met zo’n grote opkomst !!!
28 januari 2025
Info moment 2 Ecopower
1,5 week voor het einde van het openbaar onderzoek organiseert Ecopower met de steun van Stad Mechelen (Open VLD, Groen, Vooruit) een info moment voor alle Mechelaars in het Mechels stadhuis. Er waren ongeveer 80 (niet-)buurtbewoners aanwezig.
27 januari 2025
Gemeenteraad
Bekijk hier de repliek van schepen Arthur Orlians (Open VLD) voor het Mechels Stadsbestuur in de gemeenteraad op 27/01/2025 betreffende de Ecopower windmolen in Mechelen-Noord op de toegevoegde punten van de oppositie (N-VA, CD&V). Het Stadsbestuur (Open VLD, Groen, Vooruit) stemt TEGEN de termijnverlenging van het openbaar onderzoek en TEGEN een lokaal plaatsbezoek in Battel. Burgerinspraak, participatie, transparantie en het creëren van draagvlak zijn duidelijk holle woorden voor dit Stadsbestuur !!!
22 januari 2025
Info moment 1 Ecopower
Pas 1,5 week na de start van het openbaar onderzoek en dus maar 2,5 weken resterend voor de deadline om bezwaren in te dienen, organiseert Ecopower met de steun van Stad Mechelen (Open VLD, Groen, Vooruit) een allereerste info moment voor de buurtbewoners van Battel. Er waren ongeveer 160 buurtbewoners aanwezig. Bij kritische vragen werden ontwijkende antwoorden gegeven en zelfs leugens verkocht door Ecopower. Elders in Vlaanderen worden buurtbewoners door exploitanten tot 2 jaar op voorhand betrokken in windturbine bouwplannen. Dit extreem laattijdig info moment getuigt totaal niet van burgerinspraak, participatie, transparantie en het creëren van draagvlak. Het is duidelijk dat dit bewust werd gedaan om burgers op een laffe wijze te proberen voor een voldongen feit te plaatsen !!!
13 januari 2025
Oprichting Leefbaar Battel
Een team van een aantal Battelaars die ervan overtuigd zijn dat groene energie belangrijk is, maar niet belangrijker dan de gezondheid van mensen, richt actiegroep Leefbaar Battel op om buurtbewoners correct en transparant te informeren en actie te ondernemen om de levenskwaliteit te verzekeren.
10 januari 2025
Openbaar onderzoek start
Met de start van het openbaar onderzoek heeft men amper 30 dagen om het zeer technische en complexe studie document van 971 bladzijden te doorgronden, de effecten van de vergunningsaanvraag te onderzoeken en bezwaar in te dienen op het omgevingsloket tegen de vergunningsaanvraag !!!
8 en 9 januari 2025
Aankondiging buurtbewoners
Sommige buurtbewoners krijgen de Ecopower flyer met de aankondiging van een info moment door Ecopower. Er wordt hierin (bewust) verzwegen over een openbaar onderzoek dat 2 dagen later start !!!
6 januari 2025
Aankondiging buurtbewoners
Totaal verraste buurtbewoners krijgen een brief van Stad Mechelen (Open VLD, Groen, Vooruit) met de allereerste berichtgeving over de bouw van een windturbine door Ecopower en hun info moment. Er wordt hierin (bewust) verzwegen over een openbaar onderzoek dat 4 dagen later start !!!
3 januari 2025
Vergunningsaanvraag
Het departement Omgeving van de Vlaamse overheid verklaart de vergunningsaanvraag van Ecopower volledig en ontvankelijk
4 december 2024
Vergunningsaanvraag
De gewijzigde vergunningsaanvraag van Ecopower is ingediend op het omgevingsloket van de Vlaamse Overheid
10 oktober 2024
Vergunningsaanvraag
De vergunningsaanvraag van Ecopower is ingediend op het omgevingsloket van de Vlaamse Overheid
28 november 2022

Erfdienstbaarheden
Goedkeuring van Stad Mechelen voor overeenkomsten tot vestiging erfdienstbaarheden (recht van overdraai, recht van doorgang) van de percelen van de stad die aan het perceel van VMM grenzen, voor de bouw en exploitatie van de windturbine door Ecopower voor 30 jaar met wederzijds rustig genot (= de stad Mechelen zal Ecopower het rustig genot geven van haar erfdienstbaarheden en niets ondernemen dat de bouw, exploitatie en/of afbraak van de windturbine zou kunnen hinderen) !!! De aanleiding van deze regeling is hoogstwaarschijnlijk om te voorkomen dat hetzelfde gebeurt als met de vergunningsweigering van de 3 Ecopower windmolens in Schoten op 17/03/2022, waarbij het stadsbestuur een negatief i.p.v. positief advies zou kunnen geven na buurtprotest
6 juli 2022
Start studies
De eerste studies in opdracht van Ecopower worden opgestart op 06/07/2022 voor de bouwaanvraag op de huidige windturbine locatie.
Geen enkele keer sinds deze startdatum tot 22/01/2025, dus gedurende 2,5 jaar, werden buurtbewoners betrokken in deze plannen !!!
10 januari 2020
Concessierecht
De VMM verleent aan Ecopower een concessierecht (recht van opstal) voor de bouw en exploitatie van een windturbine ter hoogte van het pompgemaal aan de Vrouwvliet
2020
Samenwerkings overeenkomst
De drie ontwikkelaars Ecopower, Eoly en Eneco tekenen een samenwerkingsovereenkomst in de regio Mechelen. Deze samenwerking werd tot stand gebracht door stad Mechelen met steun van provinciegouverneur Cathy Berx
22 maart 2018
Engagementsverklaring
Een engagementsverklaring van stad Mechelen en 3 geïnteresseerde exploitanten (Eoly, Eneco, Ecopower) voor de ontwikkeling van windenergie in de regio Mechelen. Stad Mechelen is dan al sinds enkele jaren vragende partij voor windmolens op haar grondgebied
2016
Doorstart traject
Op vraag van stad Mechelen kreeg het traject een doorstart. Provinciegouverneur Cathy Berx nam het overleg in handen met de geïnteresseerdere partners: Eoly, Eneco Wind Belgium en Ecopower
2015
Opdracht Stad Mechelen
Stad Mechelen schrijft een opdracht uit om op zoek te gaan naar één of meerdere partners om windturbines op Mechels grondgebied te realiseren. Deze eerste procedure kon niet positief afgerond worden
28 januari 2014
Overdracht pompstation
Goedkeuring van de overeenkomst met de Vlaamse Milieumaatschappij
(VMM) betreffende de overdracht door de stad Mechelen van het pompstation over de
Vrouwvliet met al haar installaties aan de VMM
